探秘青海“算力高地”:联通三江源绿电智算融合示范园

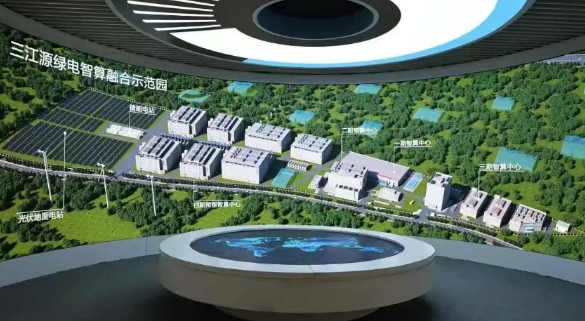

联通三江源绿电智算融合示范园

项目概况

由中憬科技集团有限公司承建的中国联通青海三江源绿电智算中心基础机电及客户配套项目(6#楼),坐落于青海省西宁市城中区南川工业园区锦川大道。项目作为青藏高原上规模最大的智算数据中心,利用政府提供的优惠政策以及公司自身的网络资源,迅速发展AI算力业务,并在短时间内构建了一个强大的万卡级高算力集群,主要服务于西北五省,致力于成为绿电智算示范产业的标杆。

项目背景

中国联通三江源绿电智算融合示范园项目一期占地 79 亩,机房面积 6.41 万平方米,骨干网带宽达 3600G。园区 100%使用绿电,获“国家绿色数据中心”首批认证及中国质量认证中心 COC 数据中心 A 级(增强级)认证,还入选中国算方大会“低碳算力”先锋案例。目前,项目二、三期扩容工程同步开建。联通集团投资近 20 亿元,按高端智算机房模式设计,主要采用算力型高功率机柜,可承载两个独立万卡集群。建成后,超 55%机柜功率将达 20KW 以上。当前算力规模超 10000PFlops。

青海联通依托该园区,助力青海“产业四地”建设,打造“标识解析”“智慧生态监测”等数字化平台 。

项目建设

该项目总施工面积为20673平方米,本期项目将建设4个数据机房、2个核心机房、4个配电室、2个高压室、2个电池室,并配置328架服务器机柜、8台变压器等。业务范围包括高低压变配电、配电、机房装修、机房动力照明、智能化系统、机房空调末端及配电、机房电源,以及机柜及布线等多个专业工程领域。

项目交付

在项目建设期间,项目组接到建设方的紧急任务后,迅速成立突击小组,制定方案,并协调200余名施工人员参与。现场负责人积极协调资源、调整进度,严格遵守安全与质量标准。施工初期面临现场交叉作业、路面未硬化、物料运输受阻等困难,通过公司的一系列的协调及人员调配有力保障了物料顺利进场。在项目推进阶段,项目团队面对高原恶劣气候和复杂技术难题,以及紧迫的交付时间,团队成员们发挥专业优势,攻克技术难题,严格控制施工细节,日夜坚守在一线。最终,凭借团队的拼搏精神和强大的执行力,项目不仅高质量完成,还为后续高原同类项目积累了宝贵经验。
